Cara Menambahkan Activities Berdasarkan Work Breakdown Structure (WBS) di Primavera P6

Dalam perencanaan proyek menggunakan Oracle Primavera P6, salah satu tahapan penting adalah memasukkan activities berdasarkan Work Breakdown Structure (WBS). Langkah ini menjadi fondasi utama dalam membangun jadwal proyek yang terstruktur, logis, dan mudah dikendalikan.

Tanpa penyusunan aktivitas yang rapi, jadwal proyek akan sulit dipantau, dianalisis, maupun diperbarui. Karena itu, memahami hubungan antara scope of work, WBS, dan activities menjadi hal yang sangat penting bagi planner maupun scheduler proyek.

Apa Itu Activities dalam Manajemen Proyek?

Dalam Primavera P6, activities adalah tugas atau pekerjaan individual yang harus diselesaikan untuk mencapai tujuan proyek. Aktivitas ini dapat dianggap sebagai unit pekerjaan terkecil di dalam jadwal proyek.

Setiap aktivitas biasanya memiliki beberapa atribut penting, seperti:

  • durasi pekerjaan
  • tanggal mulai dan selesai
  • sumber daya yang digunakan
  • relasi atau dependensi dengan aktivitas lain

Seluruh atribut tersebut berperan dalam membentuk timeline proyek dan memastikan pelaksanaan pekerjaan berjalan sesuai rencana. Dengan kata lain, activities adalah building blocks dari sebuah jadwal proyek.

Hubungan Antara Activities dan WBS

Sebelum memasukkan aktivitas ke dalam Primavera P6, proyek harus memiliki Work Breakdown Structure (WBS) yang jelas. WBS berfungsi untuk membagi proyek ke dalam beberapa tingkatan pekerjaan agar lebih mudah diorganisasi dan dikendalikan.

Sebagai contoh, struktur WBS dapat disusun sebagai berikut:

Level 1
Project Name – Construction Project

Level 2
Project phases, misalnya:

  • Preparation Phase
  • Construction Phase
  • Final Phase

Level 3
Sub-pekerjaan atau paket kerja, misalnya:

  • Preparation Work
  • Construction Work Block A
  • Construction Work Block B
  • Construction Work Block C
  • Final Work

Dengan struktur seperti ini, aktivitas dapat ditempatkan pada kelompok pekerjaan yang tepat sehingga jadwal menjadi lebih sistematis dan mudah dipahami oleh seluruh tim proyek.

Pentingnya Mengidentifikasi Scope of Work

Sebelum aktivitas dimasukkan ke dalam sistem, hal pertama yang harus dipahami adalah scope of work proyek. Lingkup pekerjaan ini menjadi dasar dalam menyusun WBS dan mengembangkan daftar aktivitas.

Jika scope of work tidak diberikan secara rinci oleh klien, maka tim proyek dapat mengidentifikasinya melalui beberapa cara, seperti:

  • meeting dengan klien
  • wawancara dengan stakeholder
  • mempelajari dokumen proyek
  • meninjau project plan atau kontrak proyek

Setelah lingkup pekerjaan dipahami, scope tersebut kemudian dipecah menjadi WBS, lalu dijabarkan kembali menjadi daftar activities yang akan dimasukkan ke Primavera P6.

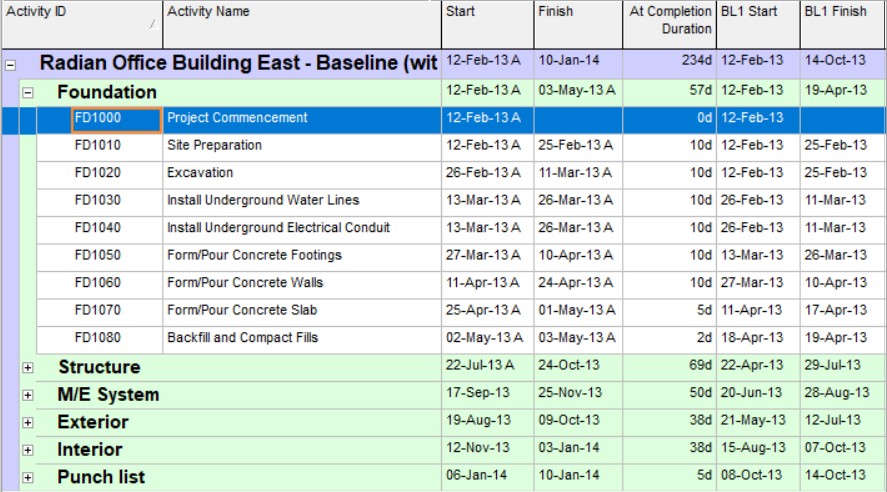

Cara Memasukkan Activities di Primavera P6

Setelah WBS selesai dibuat, langkah berikutnya adalah menambahkan aktivitas pada masing-masing level WBS sesuai kebutuhan pekerjaan.

Sebagai contoh, pada bagian Preparation Work, aktivitas yang dapat dimasukkan antara lain:

  • Project Work Start
  • Resource Mobilization
  • Site Clearance
  • Layout Marking

Aktivitas-aktivitas tersebut dapat dimasukkan secara manual satu per satu, atau menggunakan metode copy–paste dari Excel apabila daftar pekerjaan sudah disiapkan sebelumnya dalam bentuk spreadsheet.

Langkah Umum Menambahkan Aktivitas

Secara umum, proses input activity di Primavera P6 dilakukan melalui langkah berikut:

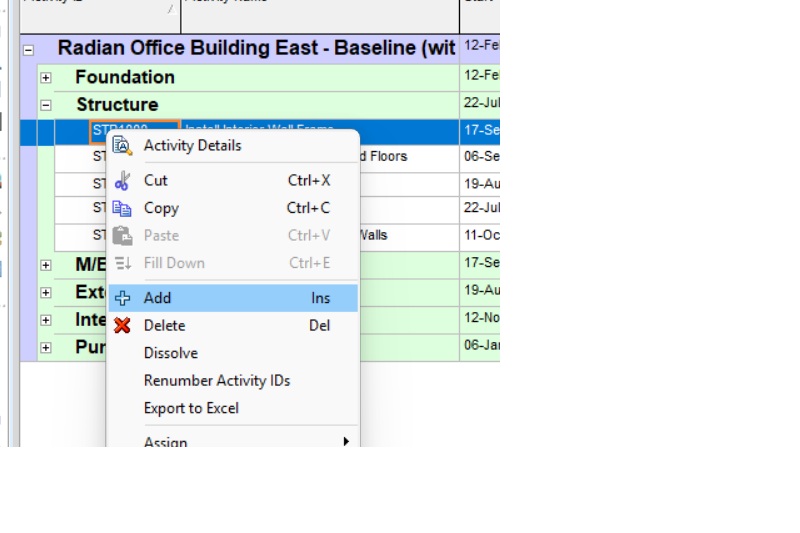

  1. Pilih level WBS tempat aktivitas akan dimasukkan.
  2. Klik tombol Add Activity.
  3. Masukkan Activity ID dan Activity Name.
  4. Ulangi langkah tersebut untuk aktivitas berikutnya.

Biasanya Primavera P6 akan memberikan Activity ID secara otomatis dengan pola tertentu, misalnya:

  • A1000
  • A1010
  • A1020

Selisih angka tersebut disebut increment value, yang umumnya bertambah 10 setiap kali aktivitas baru dibuat. Tujuannya adalah agar pengguna masih memiliki ruang untuk menyisipkan aktivitas tambahan di antara dua aktivitas yang sudah ada tanpa harus mengubah seluruh penomoran.

Memahami Default Duration

Saat aktivitas baru dimasukkan, Primavera P6 biasanya memberikan durasi default secara otomatis. Misalnya, sistem dapat menampilkan durasi 5 hari untuk setiap aktivitas baru.

Nilai default ini berasal dari pengaturan pada menu Admin Preferences. Meskipun begitu, durasi tersebut bukan nilai final dan tetap harus disesuaikan dengan kebutuhan aktual proyek.

Karena itu, setelah aktivitas dibuat, planner perlu meninjau kembali setiap durasi agar sesuai dengan metode kerja, produktivitas, dan target pelaksanaan di lapangan.

Menggunakan Activity Wizard

Primavera P6 juga menyediakan fitur Activity Wizard untuk membantu pengguna saat menambahkan aktivitas baru. Fitur ini memandu pengguna dalam mengisi beberapa informasi dasar, seperti:

  • WBS level
  • activity type
  • resource assignment
  • duration type
  • relationship antar aktivitas

Bagi pengguna pemula, wizard ini cukup membantu karena membuat proses input menjadi lebih terarah. Namun, bagi pengguna yang sudah terbiasa, Activity Wizard sering dinonaktifkan agar proses input bisa dilakukan lebih cepat langsung melalui Activity Table.

Memanfaatkan Copy–Paste untuk Pekerjaan yang Serupa

Dalam banyak proyek konstruksi, sering ditemukan beberapa area atau blok pekerjaan yang memiliki daftar aktivitas yang sama. Contohnya adalah:

  • Construction Work Block A
  • Construction Work Block B
  • Construction Work Block C

Jika struktur pekerjaan di setiap blok tersebut serupa, maka pengguna tidak perlu mengetik ulang semua aktivitas dari awal. Cara yang lebih efisien adalah:

  1. Pilih seluruh aktivitas di Block A
  2. Klik Copy
  3. Pindah ke Block B
  4. Klik Paste

Dengan cara ini, Primavera P6 dapat menyalin seluruh aktivitas beserta informasi penting lainnya, seperti:

  • resource assignment
  • relationship
  • activity codes

Metode ini sangat menghemat waktu, terutama pada proyek besar yang memiliki pola pekerjaan berulang.

Menambahkan Aktivitas pada Tahap Akhir Proyek

Selain aktivitas pada fase persiapan dan konstruksi, penting juga untuk memasukkan aktivitas pada tahap akhir proyek. Pada bagian Final Work, aktivitas yang umum dimasukkan misalnya:

  • Product Inspection
  • Product Handover
  • Resource Demobilization
  • Project Completion

Aktivitas-aktivitas ini berfungsi untuk menandai proses penyelesaian proyek secara resmi, mulai dari inspeksi akhir hingga penyerahan hasil pekerjaan kepada pihak terkait.

Mengapa Struktur Aktivitas yang Baik Sangat Penting?

Penyusunan activities yang mengikuti struktur WBS memberikan banyak manfaat dalam pengelolaan proyek. Dengan susunan yang jelas, tim proyek dapat:

  • memahami urutan pekerjaan dengan lebih baik
  • memudahkan pengaturan relasi antaraktivitas
  • mempercepat proses updating jadwal
  • meningkatkan akurasi monitoring dan kontrol proyek
  • mempermudah analisis keterlambatan maupun perubahan jadwal

Jadwal proyek yang dibangun dengan struktur aktivitas yang baik juga akan lebih mudah dibaca oleh owner, kontraktor, konsultan, maupun stakeholder lainnya.

Kesimpulan

Memasukkan activities berdasarkan Work Breakdown Structure (WBS) merupakan langkah penting dalam membangun jadwal proyek yang efektif di Primavera P6. Proses ini tidak hanya sekadar menginput daftar pekerjaan, tetapi juga menyusun fondasi jadwal proyek secara logis dan terorganisir.

Secara umum, tahapan yang dilakukan meliputi:

  • mengidentifikasi scope of work
  • membuat Work Breakdown Structure
  • memasukkan activities sesuai WBS
  • mengatur durasi dan atribut aktivitas
  • menggunakan teknik copy–paste untuk pekerjaan yang serupa

Dengan struktur aktivitas yang jelas dan sistematis, jadwal proyek akan menjadi lebih mudah dipantau, lebih akurat, dan lebih efektif sebagai alat pengendalian proyek.
