Menghitung Durasi Aktivitas Proyek Berdasarkan Produktivitas Resource

Dalam perencanaan jadwal proyek, salah satu langkah paling penting adalah mengestimasi durasi aktivitas secara realistis. Estimasi durasi yang akurat akan sangat membantu planner dalam menyusun jadwal yang dapat dilaksanakan di lapangan, sekaligus meminimalkan risiko keterlambatan.

Umumnya, estimasi durasi aktivitas dilakukan dengan memanfaatkan data produktivitas resource, seperti tenaga kerja, peralatan, dan kapasitas produksi harian. Setelah memahami resource yang digunakan dan tingkat produktivitasnya, langkah berikutnya adalah menghitung berapa lama suatu aktivitas dapat diselesaikan.

Secara umum, terdapat dua metode utama yang biasa digunakan untuk menghitung durasi aktivitas proyek berdasarkan produktivitas. Meskipun pendekatannya berbeda, kedua metode ini pada dasarnya akan menghasilkan nilai durasi yang sama.

Dua Metode Estimasi Durasi Aktivitas

Dalam praktik perencanaan proyek, terdapat dua pendekatan dasar yang paling sering digunakan, yaitu:

  • Labor Hour Productivity Method
  • Daily Production Rate Method

Perbedaannya terletak pada cara menghitungnya. Metode pertama berfokus pada total jam kerja tenaga kerja, sedangkan metode kedua berfokus pada kapasitas produksi harian.

1. Labor Hour Productivity Method

Labor Hour Productivity Method adalah metode yang menghitung durasi aktivitas berdasarkan jumlah jam kerja yang dibutuhkan untuk menyelesaikan suatu volume pekerjaan.

Langkah perhitungannya secara umum adalah sebagai berikut:

  1. Tentukan labor hours per unit, yaitu jumlah jam kerja yang dibutuhkan untuk menghasilkan satu unit pekerjaan.
  2. Kalikan nilai tersebut dengan total volume pekerjaan.
  3. Hasilnya adalah total labor hours yang dibutuhkan untuk menyelesaikan aktivitas.
  4. Bagi total labor hours dengan jumlah jam kerja yang tersedia per hari untuk memperoleh durasi aktivitas.

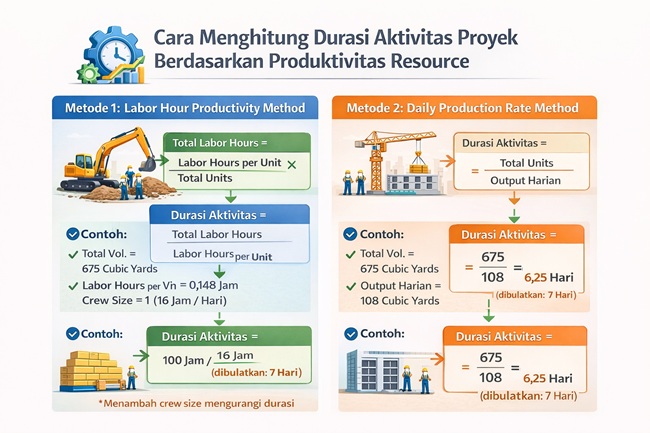

Contoh Perhitungan

Misalkan sebuah pekerjaan galian (excavation) memiliki data berikut:

  • Produktivitas harian: 108 cubic yards per hari
  • Labor hours per unit: 0,148 jam
  • Volume pekerjaan: 675 cubic yards

Maka total labor hours dihitung dengan rumus:

Total Labor Hours = Labor Hours per Unit × Total Quantity

Sehingga:

Total Labor Hours = 0,148 × 675 = ±100 jam

Jika satu crew memiliki kapasitas kerja 16 jam per hari, maka durasi aktivitas adalah:

Durasi = Total Labor Hours / Available Labor Hours per Day

Sehingga:

Durasi = 100 / 16 = 6,25 hari

Jika jumlah crew ditambah menjadi dua, maka jam kerja yang tersedia menjadi 32 jam per hari. Dengan demikian:

Durasi = 100 / 32 = 3,125 hari

Artinya, penambahan crew dapat mempercepat penyelesaian pekerjaan karena kapasitas kerja harian meningkat.

2. Daily Production Rate Method

Metode kedua adalah Daily Production Rate Method, yaitu pendekatan yang menghitung durasi berdasarkan output atau kapasitas produksi harian.

Rumus dasarnya lebih sederhana:

Durasi = Total Quantity / Daily Output

Menggunakan data yang sama:

Durasi = 675 / 108 = 6,25 hari

Jika jumlah crew digandakan, maka output harian juga meningkat dua kali lipat menjadi 216 cubic yards per hari, sehingga:

Durasi = 675 / 216 = 3,125 hari

Hasilnya sama dengan metode sebelumnya.

Walaupun demikian, dalam praktik lapangan Labor Hour Productivity Method lebih sering digunakan karena lebih fleksibel untuk mengintegrasikan berbagai faktor tenaga kerja, terutama ketika komposisi crew dan jam kerja menjadi pertimbangan utama.

Pentingnya Pembulatan Durasi

Dalam perhitungan durasi aktivitas proyek, hasil yang diperoleh sering kali berupa angka desimal, misalnya:

  • 6,25 hari
  • 3,125 hari

Namun dalam pelaksanaan proyek, angka tersebut biasanya dibulatkan ke atas. Sebagai contoh:

  • 6,25 hari menjadi 7 hari
  • 3,125 hari menjadi 4 hari

Pembulatan ke atas dilakukan untuk memberikan cadangan waktu terhadap berbagai kondisi nyata di lapangan, seperti:

  • waktu istirahat pekerja,
  • maintenance alat,
  • kondisi cuaca,
  • keterlambatan kecil,
  • dan gangguan operasional lainnya.

Dengan pembulatan ini, jadwal menjadi lebih realistis dan tidak terlalu optimistis.

Baca juga: Mengatur Time Periods di Primavera P6 Agar Durasi Proyek Lebih Akurat, Cara Menambahkan Activities Berdasarkan Work Breakdown Structure (WBS) di Primavera P6, Pengertian Man Hour

Faktor-Faktor yang Mempengaruhi Produktivitas

Produktivitas suatu aktivitas tidak selalu bersifat tetap. Ada banyak faktor yang dapat menyebabkan tingkat produktivitas berubah, di antaranya:

  • kondisi tanah,
  • kompleksitas pekerjaan,
  • ketersediaan alat,
  • pengalaman tenaga kerja,
  • kondisi cuaca.

Sebagai contoh, pekerjaan formwork menggunakan plywood dapat memiliki produktivitas yang berbeda tergantung frekuensi penggunaan material tersebut. Jika plywood digunakan berulang kali pada elemen struktur yang serupa, pekerjaan biasanya akan menjadi lebih cepat karena tenaga kerja sudah semakin familiar dengan bentuk, ukuran, dan metode pelaksanaannya.

Karena itu, data produktivitas sebaiknya tidak digunakan secara kaku. Planner perlu menyesuaikannya dengan kondisi aktual proyek.

Aktivitas dengan Banyak Jenis Pekerjaan

Dalam beberapa kasus, satu aktivitas proyek bisa terdiri dari beberapa jenis pekerjaan sekaligus.

Contohnya adalah instalasi pipa PPR pada satu lantai gedung. Walaupun terdapat beberapa jenis pipa dengan ukuran berbeda, proyek bisa saja hanya memiliki satu aktivitas utama untuk pekerjaan instalasi pipa PPR pada lantai tersebut.

Dalam kondisi seperti ini, langkah yang dapat dilakukan adalah:

  1. Hitung labor hours untuk masing-masing jenis pekerjaan.
  2. Jumlahkan seluruh labor hours tersebut.
  3. Gunakan total labor hours untuk menghitung durasi aktivitas.

Pendekatan ini membantu planner mendapatkan estimasi yang lebih menyeluruh terhadap aktivitas yang terdiri dari beberapa komponen pekerjaan.

Menentukan Ukuran Crew yang Tepat

Menambah jumlah tenaga kerja memang dapat mempercepat durasi pekerjaan, tetapi hal itu tidak selalu berarti lebih efektif.

Penentuan ukuran crew harus mempertimbangkan beberapa faktor penting, seperti:

  • luas area kerja atau work front,
  • ketersediaan material,
  • kapasitas peralatan,
  • biaya tambahan tenaga kerja.

Sebagai contoh, pada proyek gedung bertingkat, material sering diangkut menggunakan tower crane. Jika kapasitas tower crane terbatas, maka penambahan tenaga kerja belum tentu meningkatkan produktivitas secara signifikan, karena material tetap harus menunggu giliran untuk diangkut.

Artinya, penambahan crew harus disesuaikan dengan kemampuan sistem pendukung proyek, bukan hanya berdasarkan keinginan mempercepat pekerjaan.

Fenomena Learning Curve dalam Produktivitas

Dalam proyek konstruksi dikenal konsep Learning Curve atau kurva pembelajaran.

Pada tahap awal proyek, produktivitas biasanya masih rendah karena:

  • pekerja masih beradaptasi dengan lingkungan kerja,
  • tim belum sepenuhnya kompak,
  • metode kerja belum berjalan optimal.

Namun seiring waktu, produktivitas cenderung meningkat karena:

  • pekerja semakin familiar dengan pekerjaan,
  • koordinasi tim menjadi lebih baik,
  • proses kerja semakin efisien.

Peningkatan ini biasanya berlangsung hingga mencapai titik stabil. Karena itu, produktivitas pada awal proyek dan tahap selanjutnya bisa berbeda. Planner perlu memahami bahwa produktivitas adalah nilai yang dinamis, bukan angka tetap sepanjang proyek.

Pentingnya Konsultasi dengan Tim Proyek

Dalam banyak proyek, perusahaan menunjuk planner atau scheduler untuk menyusun keseluruhan jadwal proyek. Namun, planner tidak selalu memiliki pemahaman teknis yang mendalam untuk semua bidang pekerjaan.

Sebagai contoh, seorang planner dengan latar belakang sipil mungkin harus menyusun jadwal untuk pekerjaan mekanikal atau elektrikal. Dalam kondisi seperti itu, estimasi durasi tidak sebaiknya dilakukan sendirian.

Sangat disarankan untuk berkonsultasi dengan pihak-pihak yang lebih memahami pekerjaan tersebut, seperti:

  • subcontractor,
  • site engineer,
  • project manager,
  • tenaga lapangan.

Melalui diskusi dengan tim proyek, estimasi durasi akan menjadi lebih realistis, aplikatif, dan sesuai dengan kondisi sebenarnya.

Kesimpulan

Menghitung durasi aktivitas proyek berdasarkan produktivitas merupakan bagian penting dalam proses perencanaan jadwal proyek. Dengan estimasi yang tepat, planner dapat menyusun jadwal yang lebih akurat dan lebih mudah dijalankan di lapangan.

Dua metode utama yang dapat digunakan adalah:

  • Labor Hour Productivity Method
  • Daily Production Rate Method

Selain metode perhitungan, planner juga perlu mempertimbangkan berbagai faktor lain, seperti:

  • kondisi lapangan,
  • ukuran crew,
  • kapasitas peralatan,
  • serta learning curve tenaga kerja.

Dengan memahami seluruh faktor tersebut, seorang planner dapat menghasilkan estimasi durasi aktivitas yang lebih realistis, sehingga jadwal proyek menjadi lebih andal dan mendukung keberhasilan pelaksanaan proyek.
