Dalam manajemen proyek, Work Breakdown Structure (WBS) merupakan salah satu elemen penting yang menjadi dasar perencanaan, pengendalian, dan pelaksanaan pekerjaan. WBS membantu tim proyek menguraikan lingkup pekerjaan menjadi bagian-bagian yang lebih terstruktur sehingga lebih mudah direncanakan, dipantau, dan dikendalikan.
Namun, struktur WBS tidak selalu sama pada setiap proyek. Bentuknya sangat bergantung pada jenis, skala, dan karakteristik proyek yang dikerjakan. Meski begitu, dalam praktik industri konstruksi, terdapat pola atau standar WBS yang dikembangkan berdasarkan best practice. Standar ini sangat membantu karena tim proyek tidak perlu menyusun struktur dari nol setiap kali memulai proyek baru.
Dengan menggunakan standar WBS, proses perencanaan menjadi lebih cepat, sistematis, dan konsisten dengan kebutuhan industri.

Apa Itu WBS dalam Proyek Konstruksi?
WBS adalah penguraian lingkup proyek ke dalam beberapa tingkatan pekerjaan yang semakin detail. Pada level tertinggi, WBS biasanya menggambarkan fase utama proyek. Sementara pada level yang lebih rendah, WBS menjabarkan deliverable, paket pekerjaan, atau aktivitas yang lebih spesifik.
Struktur bertingkat ini biasanya terdiri dari:
- Level 1
- Level 2
- Level 3
- dan seterusnya
Semakin rendah level-nya, semakin rinci elemen pekerjaan yang dijelaskan. Dalam proyek konstruksi berskala besar, pendekatan ini sangat penting agar semua lingkup pekerjaan dapat terpetakan dengan jelas sejak awal.
Struktur Level 1 pada Standar WBS Konstruksi

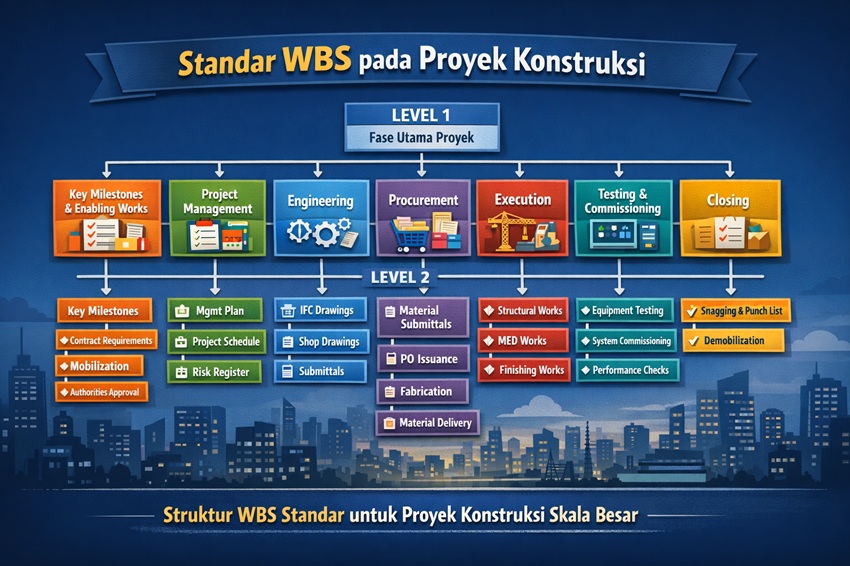

Dalam banyak proyek konstruksi besar, Level 1 pada WBS umumnya dibagi menjadi tujuh fase utama, yaitu:
- Key Milestones & Enabling Works
- Project Management
- Engineering
- Procurement
- Execution
- Testing & Commissioning
- Closing
Ketujuh elemen ini mewakili tahapan penting yang lazim ditemukan dalam siklus proyek konstruksi.
1. Key Milestones & Enabling Works
Bagian ini mencakup tonggak-tonggak penting proyek serta pekerjaan pendukung yang harus disiapkan sebelum pekerjaan konstruksi utama dimulai.
Beberapa contoh elemen di dalamnya adalah:
- Project Key Milestones
- General and Contract Requirements
- Mobilization and Preliminaries
- Authorities Approval
Persetujuan dari pihak berwenang atau regulator sering menjadi bagian penting dalam fase ini. Approval tersebut bisa dibutuhkan sebelum pekerjaan dimulai, selama pelaksanaan proyek, maupun setelah pekerjaan selesai. Karena itu, jika proyek memerlukan izin atau persetujuan resmi, elemen ini sebaiknya dimasukkan ke dalam WBS sejak awal.
2. Project Management
Elemen Project Management umumnya bersifat opsional, tetapi pada proyek-proyek besar bagian ini hampir selalu digunakan. Tujuannya adalah agar seluruh aktivitas pengelolaan proyek dapat dimasukkan ke dalam struktur perencanaan dan pengendalian.
Contoh deliverable pada bagian ini meliputi:
- Project Management Plan
- Project Schedule
- Risk Register
- Progress Reports
- Coordination Meetings
Dengan adanya elemen ini, tim proyek dapat memastikan bahwa kegiatan manajerial tidak diabaikan dan tetap terintegrasi dalam keseluruhan pelaksanaan proyek.
3. Engineering
Bagian Engineering mencakup seluruh aktivitas yang berhubungan dengan desain, dokumen teknis, dan persetujuan teknis proyek.
Contoh elemen yang sering dimasukkan antara lain:
- Issued For Construction (IFC) Drawings
- Shop Drawings
- Technical Submittals
- Shop Drawing Approvals
Pada proyek yang lebih kompleks, bagian engineering biasanya dipecah lagi berdasarkan disiplin pekerjaan, seperti:
- Structural
- Architectural
- Mechanical
- Electrical
- Plumbing
- HVAC
Pembagian ini memudahkan koordinasi antarbidang dan membantu tim proyek mengelola dokumen teknis secara lebih terstruktur.
4. Procurement
Elemen Procurement mencakup seluruh kegiatan pengadaan material dan peralatan yang dibutuhkan untuk mendukung pelaksanaan proyek.
Contoh aktivitas pada bagian ini antara lain:
- Material Submittals
- Material Approvals
- Purchase Order Issuance
- Fabrication
- Material Delivery
Tahap fabrication sangat penting terutama pada proyek yang memiliki long lead items, yaitu material atau peralatan yang membutuhkan waktu produksi cukup lama sebelum dapat dikirim ke lokasi proyek.
Struktur procurement juga dapat disusun berdasarkan jenis pekerjaan atau berdasarkan pembagian area proyek, tergantung kebutuhan dan kompleksitas proyek.
5. Execution
Bagian Execution merupakan inti dari WBS konstruksi karena di sinilah pekerjaan fisik di lapangan benar-benar dilakukan.
Pembagian execution umumnya disesuaikan dengan lingkup proyek, misalnya berdasarkan:
- zona proyek
- bangunan
- lantai atau level
- jenis pekerjaan
Contoh elemen yang umum digunakan adalah:
- Structure Works
- Architectural Works
- Mechanical Works
- Electrical Works
Karena setiap proyek memiliki karakteristik yang berbeda, struktur execution perlu dibuat fleksibel namun tetap mencakup seluruh lingkup pekerjaan fisik yang akan dibangun.
6. Testing & Commissioning
Setelah pekerjaan fisik selesai, tahap berikutnya adalah Testing & Commissioning. Pada umumnya, bagian ini mengikuti struktur yang serupa dengan bagian execution.
Namun, fase ini paling sering diterapkan pada pekerjaan MEP (Mechanical, Electrical, Plumbing) karena sistem-sistem tersebut memerlukan proses pengujian dan verifikasi sebelum dapat digunakan atau diserahterimakan.
Contoh aktivitas pada tahap ini meliputi:
- Equipment Testing
- System Commissioning
- Performance Verification
Tahapan ini sangat penting untuk memastikan bahwa seluruh sistem bekerja sesuai dengan desain, spesifikasi, dan fungsi yang direncanakan.
7. Closing
Tahap terakhir dalam WBS proyek konstruksi adalah Closing. Fase ini berisi aktivitas penyelesaian akhir proyek sebelum penyerahan resmi dilakukan.
Beberapa elemen yang biasanya masuk dalam tahap ini adalah:
- Snagging
- De-snagging Works
- Demobilization
Snagging merupakan proses pemeriksaan detail untuk menemukan kekurangan, cacat, atau pekerjaan yang belum sesuai standar. Temuan dari proses ini kemudian dicatat dalam punch list. Setelah itu, kontraktor wajib melakukan perbaikan atau rectification terhadap item-item tersebut sebelum proyek dinyatakan selesai sepenuhnya.
Pentingnya Menyesuaikan WBS dengan Kebutuhan Proyek
Walaupun standar WBS konstruksi banyak digunakan secara global, struktur WBS tetap tidak boleh diterapkan secara kaku. Setiap proyek memiliki kebutuhan, lingkup, risiko, dan strategi pelaksanaan yang berbeda.
Karena itu, ada beberapa prinsip penting yang perlu diperhatikan:
- Struktur WBS harus disesuaikan dengan karakteristik proyek
- Seluruh lingkup pekerjaan harus tercakup dengan lengkap
- WBS yang telah disusun biasanya perlu mendapatkan persetujuan dari owner atau employer sebelum digunakan
Penyesuaian ini penting agar WBS benar-benar menjadi alat pengendalian proyek yang efektif, bukan hanya sekadar dokumen formalitas.
Manfaat Menggunakan Standar WBS pada Proyek Konstruksi
Penerapan standar WBS memberikan banyak manfaat bagi tim proyek, di antaranya:
- mempercepat proses penyusunan struktur proyek
- membuat perencanaan lebih sistematis
- memudahkan monitoring dan pengendalian
- membantu koordinasi antarbagian proyek
- memastikan seluruh lingkup pekerjaan teridentifikasi dengan baik
Dengan struktur yang jelas, tim proyek juga dapat lebih mudah mengembangkan jadwal, pembagian tanggung jawab, pelaporan progres, hingga pengendalian biaya.
Kesimpulan
Standar Work Breakdown Structure (WBS) dalam proyek konstruksi merupakan alat yang sangat membantu dalam menyusun struktur pekerjaan secara sistematis dan efisien. Secara umum, WBS konstruksi terdiri dari tujuh fase utama, yaitu Key Milestones & Enabling Works, Project Management, Engineering, Procurement, Execution, Testing & Commissioning, dan Closing.
Dengan memahami struktur ini, seorang planning engineer, project scheduler, maupun tim proyek secara keseluruhan dapat menyusun WBS yang lebih efektif, terukur, dan sesuai dengan praktik terbaik di industri konstruksi.
