Memahami Concurrent Delay dalam Proyek Konstruksi

Dalam proyek konstruksi, keterlambatan tidak selalu terjadi secara tunggal. Dalam banyak kasus, dua atau lebih peristiwa keterlambatan dapat muncul pada waktu yang hampir bersamaan dan secara simultan memengaruhi jadwal proyek. Kondisi inilah yang dikenal sebagai concurrent delay.

Concurrent delay merupakan salah satu isu paling kompleks dalam analisis keterlambatan proyek atau delay analysis. Penyebabnya, kondisi ini sering melibatkan lebih dari satu pihak yang sama-sama berkontribusi terhadap keterlambatan, misalnya kontraktor dan pemilik proyek. Akibatnya, pembahasan mengenai siapa yang berhak atas Extension of Time (EOT) dan siapa yang menanggung biaya tambahan menjadi lebih rumit.

Apa Itu Concurrent Delay?

Concurrent delay adalah kondisi ketika dua atau lebih peristiwa keterlambatan terjadi pada waktu yang sama dan secara bersamaan memengaruhi penyelesaian proyek.

Dalam praktiknya, keterlambatan tersebut sering berasal dari pihak yang berbeda. Misalnya, satu keterlambatan disebabkan oleh owner yang terlambat memberikan persetujuan, sementara keterlambatan lain muncul dari kontraktor yang kekurangan tenaga kerja atau mengalami masalah peralatan.

Hal penting yang perlu dipahami adalah bahwa concurrency bukan sekadar dua masalah yang kebetulan terjadi di periode yang sama. Agar dapat dikategorikan sebagai concurrent delay, kedua keterlambatan tersebut harus sama-sama berdampak pada critical path proyek. Jika salah satunya tidak memengaruhi jalur kritis, maka umumnya kondisi tersebut tidak dianggap sebagai concurrent delay dalam analisis jadwal.

Contoh Concurrent Delay

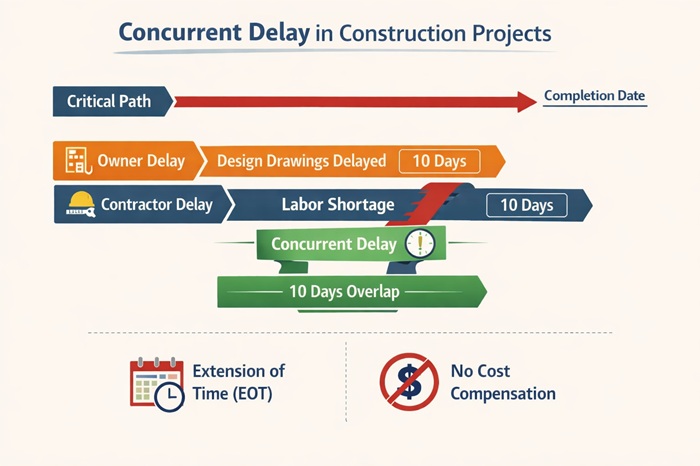

Agar lebih mudah dipahami, bayangkan situasi berikut dalam sebuah proyek konstruksi:

  • Owner terlambat mengeluarkan gambar desain selama 10 hari.
  • Pada waktu yang sama, kontraktor mengalami kekurangan tenaga kerja selama 10 hari.

Jika kedua kejadian ini:

  • terjadi pada periode yang sama,
  • bersifat independen,
  • dan sama-sama memengaruhi aktivitas pada critical path,

maka kondisi tersebut dapat dikategorikan sebagai concurrent delay.

Dalam kasus ini, kedua pihak sama-sama berkontribusi terhadap keterlambatan proyek. Owner menyebabkan keterlambatan dari sisi informasi atau persetujuan, sedangkan kontraktor menyebabkan keterlambatan dari sisi pelaksanaan. Inilah yang membuat analisis klaim menjadi lebih kompleks daripada kasus keterlambatan biasa.

Jenis-Jenis Concurrent Delay

Dalam praktik manajemen proyek, concurrent delay umumnya dibagi menjadi dua jenis utama.

1. True Concurrent Delay

True concurrent delay terjadi ketika dua peristiwa keterlambatan yang independen benar-benar berlangsung pada waktu yang sama dan keduanya memengaruhi penyelesaian proyek.

Contohnya:

  • owner terlambat menyetujui gambar kerja,
  • pada periode yang sama alat utama milik kontraktor mengalami kerusakan.

Jika kedua peristiwa ini terjadi bersamaan dan sama-sama menunda aktivitas kritis, maka kondisi tersebut merupakan true concurrent delay.

2. Near Concurrent Delay atau Sequential Delay

Jenis ini terjadi ketika dua keterlambatan tidak sepenuhnya terjadi pada waktu yang sama, tetapi memiliki periode overlap sebagian.

Contohnya:

  • keterlambatan desain dari owner berakhir pada 10 Maret,
  • masalah tenaga kerja kontraktor mulai pada 8 Maret.

Dalam kasus ini terdapat overlap selama 2 hari. Walaupun tidak sepenuhnya bersamaan, kondisi seperti ini tetap perlu dianalisis karena bisa memiliki dampak yang serupa dengan concurrent delay.

Prinsip Penting dalam Analisis Concurrent Delay

Agar suatu kondisi dapat dikategorikan sebagai concurrent delay, ada beberapa prinsip penting yang harus diperhatikan.

1. Kedua Delay Harus Mempengaruhi Critical Path

Ini adalah prinsip paling mendasar. Concurrent delay hanya berlaku jika kedua keterlambatan berdampak pada jalur kritis proyek.

Jika salah satu delay hanya terjadi pada aktivitas non-kritis, maka biasanya tidak dianggap sebagai concurrency, karena keterlambatan tersebut tidak benar-benar menunda penyelesaian proyek secara keseluruhan.

2. Kedua Delay Harus Independen

Setiap peristiwa keterlambatan harus berdiri sendiri dan tidak saling menyebabkan.

Artinya:

  • Delay A tidak menyebabkan Delay B
  • Delay B tidak menyebabkan Delay A

Jika satu keterlambatan merupakan akibat langsung dari keterlambatan lain, maka kondisi itu bukan concurrent delay, melainkan hubungan sebab-akibat biasa.

3. Waktu dan Durasi Overlap Harus Jelas

Besarnya pengaruh concurrency sangat ditentukan oleh:

  • kapan masing-masing delay dimulai,
  • berapa lama masing-masing delay berlangsung,
  • dan berapa lama periode overlap terjadi.

Durasi overlap inilah yang biasanya menjadi fokus dalam analisis EOT, karena menentukan seberapa besar dampak keterlambatan yang benar-benar terjadi secara bersamaan.

Tanggung Jawab dalam Concurrent Delay

Dalam kasus concurrent delay, tanggung jawab keterlambatan biasanya terbagi antara dua pihak. Secara umum, pola tanggung jawabnya dapat dipahami sebagai berikut:

  • Owner Delay: menjadi tanggung jawab employer atau pemilik proyek. Dalam kondisi ini, kontraktor biasanya berhak atas EOT dan dalam beberapa kasus juga biaya.
  • Contractor Delay: menjadi tanggung jawab kontraktor. Pada kondisi ini, kontraktor umumnya tidak berhak atas EOT maupun biaya tambahan.
  • Concurrent Delay: kedua pihak sama-sama berkontribusi. Dalam banyak praktik, kontraktor mungkin memperoleh EOT, tetapi klaim biaya biasanya tidak diberikan.

Inilah salah satu karakteristik utama concurrent delay. Karena keterlambatan terjadi akibat kontribusi kedua belah pihak, maka waktu tambahan mungkin dapat diberikan, tetapi kompensasi biaya sering kali ditolak.

Dampak Concurrent Delay terhadap Extension of Time dan Klaim Biaya

Salah satu pertanyaan terbesar dalam kasus concurrent delay adalah: apakah kontraktor berhak atas EOT dan biaya tambahan?

Dalam banyak kasus, pendekatan yang digunakan adalah:

  • EOT dapat diberikan
  • klaim biaya biasanya tidak diberikan

Alasannya, jika kontraktor sendiri juga berkontribusi terhadap keterlambatan, maka sulit untuk membebankan seluruh biaya tambahan kepada owner. Oleh karena itu, banyak analisis kontrak mengakui bahwa kontraktor dapat memperoleh perpanjangan waktu untuk menghindari denda keterlambatan, tetapi tidak serta-merta berhak atas kompensasi biaya.

Namun demikian, hasil akhirnya sangat tergantung pada klausul kontrak yang berlaku, yurisdiksi hukum, dan metode analisis yang digunakan.

Pendekatan Kontrak terhadap Concurrent Delay

Setiap kontrak proyek dapat memiliki pendekatan berbeda terhadap concurrent delay. Beberapa pendekatan umum yang sering digunakan antara lain:

  • memberikan Extension of Time tanpa kompensasi biaya,
  • membagi tanggung jawab keterlambatan antara kedua pihak,
  • melakukan analisis cause and effect untuk menilai kontribusi masing-masing pihak.

Karena itu, analisis concurrent delay tidak bisa dilakukan hanya dari jadwal proyek saja. Planner, scheduler, dan contract engineer juga harus memahami isi kontrak secara rinci, karena ketentuan kontrak sering menjadi dasar utama dalam menentukan hak dan kewajiban para pihak.

Metode Analisis Concurrent Delay

Dalam praktiknya, concurrent delay dapat dianalisis dengan beberapa metode yang umum digunakan dalam manajemen proyek.

1. Time Impact Analysis (TIA)

Metode ini dilakukan dengan memasukkan setiap peristiwa delay ke dalam baseline schedule, kemudian mengukur dampaknya terhadap tanggal penyelesaian proyek.

TIA sering digunakan karena membantu menunjukkan pengaruh masing-masing delay secara sistematis terhadap jadwal.

2. Window Analysis

Metode ini membagi proyek menjadi beberapa periode waktu atau windows. Setiap periode dianalisis secara terpisah untuk melihat perkembangan progres dan keterlambatan yang terjadi.

Pendekatan ini sangat berguna untuk proyek yang berlangsung lama dan mengalami banyak perubahan selama pelaksanaan.

3. As-Planned vs As-Built

Metode ini membandingkan jadwal rencana dengan jadwal aktual.

Tujuannya adalah untuk melihat di mana terjadi penyimpangan dan mengidentifikasi apakah terdapat periode keterlambatan yang saling tumpang tindih antara owner delay dan contractor delay.

4. Collapsed As-Built

Metode ini dilakukan dengan menghapus efek delay tertentu dari jadwal aktual untuk memperkirakan kapan proyek seharusnya selesai jika delay tersebut tidak terjadi.

Pendekatan ini sering dipakai untuk memahami kontribusi masing-masing peristiwa keterlambatan terhadap tanggal akhir proyek.

Dalam praktiknya, metode-metode ini biasanya didukung oleh software penjadwalan seperti Primavera P6 atau Microsoft Project.

Pendekatan Praktis dalam Klaim EOT

Dalam menyiapkan klaim Extension of Time yang terkait dengan concurrent delay, ada beberapa langkah yang umumnya dilakukan:

  1. Mengidentifikasi seluruh peristiwa delay yang saling overlap.
  2. Memastikan bahwa delay tersebut memengaruhi critical path.
  3. Menentukan kapan masing-masing delay dimulai dan berakhir.
  4. Mendokumentasikan seluruh bukti komunikasi, laporan lapangan, dan update progres.
  5. Menerapkan ketentuan concurrency sesuai dengan klausul kontrak.
  6. Menggunakan grafik atau analisis dari Primavera P6 untuk menunjukkan dampak delay secara visual.

Dokumentasi yang baik menjadi kunci utama. Tanpa bukti yang lengkap, sangat sulit membuktikan bahwa suatu keterlambatan benar-benar bersifat concurrent dan layak dipertimbangkan dalam klaim EOT.

Mengapa Concurrent Delay Penting Dipahami?

Concurrent delay bukan hanya isu teknis penjadwalan, tetapi juga isu kontraktual yang sangat berpengaruh pada sengketa proyek. Kesalahan dalam memahami atau menganalisis concurrency dapat menimbulkan konsekuensi besar, seperti:

  • penolakan klaim EOT,
  • sengketa biaya tambahan,
  • perbedaan interpretasi antara owner dan kontraktor,
  • hingga potensi arbitrase atau litigasi.

Karena itu, pemahaman tentang concurrent delay sangat penting bagi planner, scheduler, project manager, dan contract engineer. Mereka perlu mampu membedakan mana keterlambatan tunggal, mana keterlambatan yang saling terkait, dan mana yang benar-benar bersifat concurrent.

Kesimpulan

Concurrent delay terjadi ketika dua peristiwa keterlambatan yang independen berlangsung pada waktu yang bersamaan dan sama-sama memengaruhi penyelesaian proyek melalui critical path.

Karakteristik utamanya meliputi:

  • kedua delay memengaruhi critical path,
  • kedua delay bersifat independen,
  • dan terdapat overlap waktu yang nyata.

Dalam banyak kasus, concurrent delay menyebabkan kontraktor berhak memperoleh Extension of Time, tetapi klaim biaya biasanya tidak diberikan. Meski begitu, hasil akhirnya sangat bergantung pada klausul kontrak dan metode analisis yang digunakan.

Oleh karena itu, memahami concurrent delay sangat penting bagi semua pihak yang terlibat dalam pengendalian proyek. Dengan analisis yang tepat dan dokumentasi yang kuat, potensi sengketa dapat dikurangi dan keputusan kontraktual dapat diambil dengan lebih adil dan akurat.
