Memahami Man Hours dalam Manajemen Proyek: Pengertian, Cara Menghitung, dan Fungsinya

Dalam dunia manajemen proyek, khususnya pada proyek konstruksi, istilah man hours sering digunakan. Namun, meskipun istilah ini cukup populer, banyak yang belum benar-benar memahami konsep di baliknya.

Artikel ini akan menjelaskan secara lengkap mengenai apa itu man hours, bagaimana cara menghitungnya, serta mengapa man hours sangat penting dalam perencanaan dan pengendalian proyek.

Apa Itu Man Hours?

Man hours adalah jumlah total jam kerja tenaga kerja yang diperlukan untuk menyelesaikan suatu pekerjaan atau aktivitas.

Istilah ini sebenarnya sama dengan labor hours, yaitu ukuran usaha tenaga kerja yang digunakan dalam suatu pekerjaan.

Secara sederhana:

Man Hours = Jumlah Pekerja × Jam Kerja

Contohnya:

Jika satu pekerjaan membutuhkan 2 orang pekerja selama 8 jam, maka total man hours yang dibutuhkan adalah:

2 × 8 = 16 man hours

Konsep ini sangat penting karena digunakan untuk memperkirakan durasi pekerjaan, kebutuhan tenaga kerja, serta biaya tenaga kerja dalam proyek.

Contoh Perhitungan Man Hours

Agar lebih mudah dipahami, berikut beberapa contoh sederhana.

Contoh 1: Pemasangan Keramik

Misalkan sebuah tim pekerja bernama D7 Crew memiliki produktivitas sebagai berikut:

  • Output harian: 325 square feet keramik
  • Komposisi tim:
    • 1 tukang pasang keramik
    • 1 helper

Jika setiap pekerja bekerja 8 jam per hari, maka total jam kerja tim per hari adalah:

2 pekerja × 8 jam = 16 labor hours

Artinya:

16 man hours diperlukan untuk memasang 325 square feet keramik.

Jika proyek membutuhkan pemasangan 1000 square feet keramik, maka man hours yang diperlukan adalah sekitar:

49 man hours

Contoh 2: Pemasangan Dinding Bata Beton

Sebuah tim D8 Crew memiliki produktivitas:

  • Output harian: 315 square feet dinding beton
  • Total effort harian: 40 labor hours

Jika proyek membutuhkan pemasangan 2000 square feet dinding, maka total kebutuhan tenaga kerja adalah sekitar:

254 man hours

Man Hours dalam Perencanaan Proyek

Dalam perencanaan proyek, man hours dihitung untuk setiap aktivitas proyek.

Setelah semua aktivitas dihitung, kita dapat mengetahui:

  1. Total man hours proyek
  2. Distribusi tenaga kerja sepanjang durasi proyek

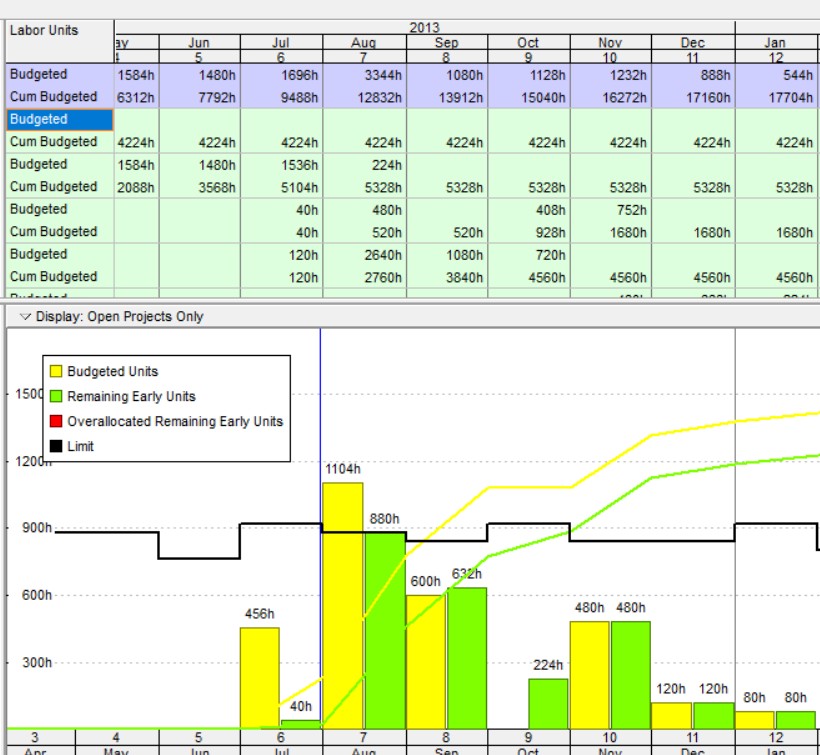

  3. Kurva distribusi tenaga kerja (manpower histogram atau S-curve effort)

Sebagai contoh, sebuah proyek dapat membutuhkan total:

96.060 man hours

Distribusi man hours ini kemudian digunakan untuk merencanakan kebutuhan tenaga kerja dari awal hingga akhir proyek.

Fungsi Man Hours dalam Manajemen Proyek

Man hours memiliki beberapa fungsi penting, antara lain:

1. Perhitungan Biaya Tenaga Kerja

Man hours sering digunakan untuk menghitung biaya tenaga kerja dengan rumus:

Biaya Tenaga Kerja = Man Hours × Upah per Jam

Upah per jam biasanya sudah termasuk berbagai komponen seperti:

  • Tunjangan kesehatan
  • Cuti berbayar
  • Biaya pelatihan
  • Biaya perjalanan
  • Tunjangan pensiun
  • Tunjangan fasilitas lainnya

Dengan metode ini, biaya tenaga kerja dapat disesuaikan dengan tingkat upah di daerah yang berbeda.

2. Standarisasi Produktivitas

Dengan menggunakan man hours, produktivitas tenaga kerja dapat dibandingkan secara lebih objektif.

Misalnya:

  • Berapa jam kerja yang dibutuhkan untuk memasang 1 m² keramik
  • Berapa jam kerja untuk membuat 1 m³ beton
  • Berapa jam kerja untuk pemasangan bekisting

Data ini sangat berguna untuk estimasi proyek di masa depan.

3. Pengukuran Kinerja Proyek

Saat ini, banyak proyek menggunakan man hours sebagai alat pengukuran kinerja proyek, bukan hanya berdasarkan biaya.

Hal ini karena effort tenaga kerja seringkali lebih menggambarkan kemajuan pekerjaan secara nyata dibandingkan biaya.

Perbedaan Kurva Man Hours dan Kurva Biaya

Dalam beberapa aktivitas konstruksi, kurva man hours dan kurva biaya dapat terlihat sangat berbeda.

Contohnya pada pekerjaan beton:

  • Pekerjaan bekisting (formwork) membutuhkan waktu dan tenaga kerja yang besar.
  • Namun biayanya relatif kecil dibandingkan dengan beton.

Sebaliknya:

  • Saat pengecoran beton, biaya material sangat besar.
  • Namun durasi pekerjaannya hanya singkat.

Akibatnya:

  • Kurva effort (man hours) menunjukkan kemajuan yang stabil.
  • Kurva biaya sering menunjukkan lonjakan tiba-tiba saat pengecoran dilakukan.

Hal ini membuat man hours sering dianggap lebih realistis untuk menggambarkan progress pekerjaan.

Man Hours vs Machine Hours

Dalam beberapa proyek, muncul pertanyaan:

Apakah sebaiknya menggunakan man hours atau machine hours untuk mengukur kinerja proyek?

Secara umum:

Man Hours lebih mudah distandarisasi dibanding Machine Hours.

Contohnya:

  • Dua tukang plester biasanya memiliki produktivitas yang relatif mirip.
  • Tetapi kinerja excavator tidak dapat dibandingkan langsung dengan concrete vibrator.

Selain itu:

  • Semua aktivitas membutuhkan tenaga kerja
  • Namun tidak semua aktivitas membutuhkan mesin

Karena itu, man hours biasanya lebih cocok untuk mengukur kinerja proyek.

Namun pada proyek yang sangat bergantung pada alat berat seperti:

  • Proyek jalan raya
  • Proyek tambang
  • Proyek earthwork

maka machine hours juga bisa digunakan, meskipun standarisasinya lebih sulit.

Kesimpulan

Man hours adalah ukuran penting dalam manajemen proyek yang menunjukkan jumlah usaha tenaga kerja yang dibutuhkan untuk menyelesaikan pekerjaan.

Penggunaan man hours membantu dalam:

  • Perencanaan kebutuhan tenaga kerja
  • Estimasi biaya tenaga kerja
  • Analisis produktivitas
  • Pengukuran kinerja proyek

Dengan memahami dan menghitung man hours secara tepat, manajer proyek dapat merencanakan sumber daya secara lebih efektif dan mengontrol proyek dengan lebih akurat.
